中国创业板第一股:300001
典型案例 > 电网侧 > 国网江苏南京供电公司110kV瓜埠站改造项目

项目概况

  • 项目名称

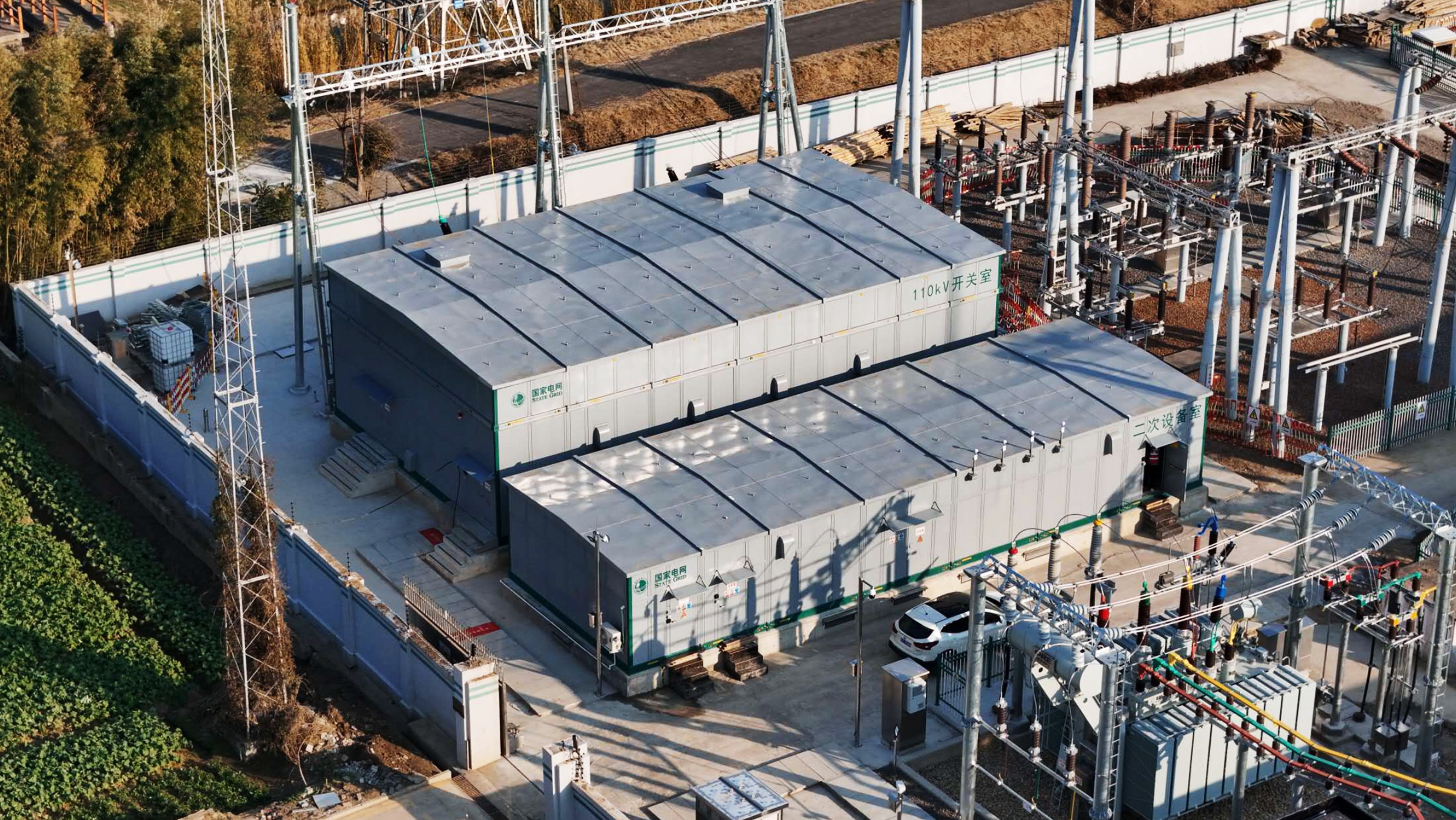

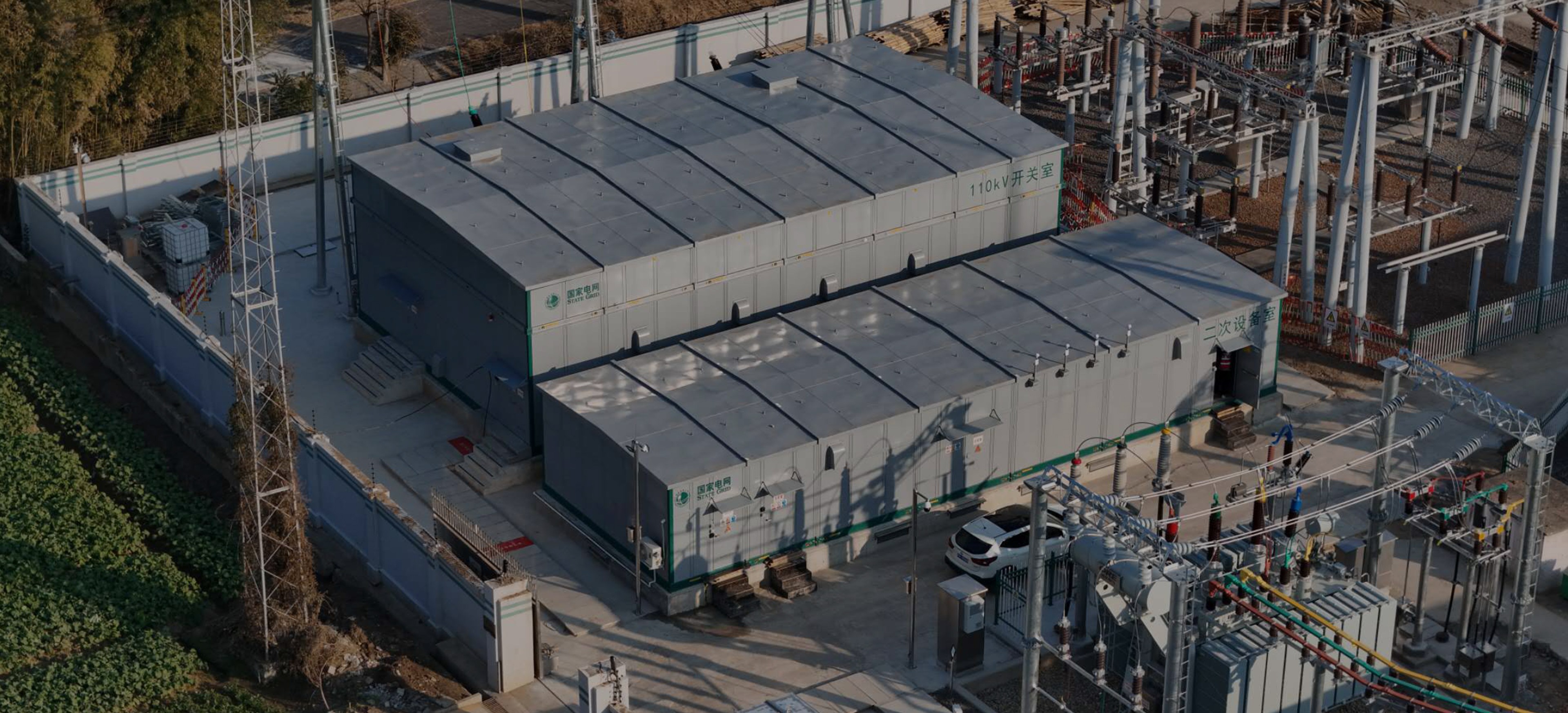

    国网江苏南京供电公司110kV瓜埠站改造项目

  • 项目简介

    原站110kV户外敞开式开关改造为110kVGIS+预制舱,原站35kV户外敞开式开关改造为35kV开关柜+预制舱。

    瓜埠变改造项目在可研阶段配电装置楼采用混凝土框架方案,因瓜埠变所在地块无控制性详细规划,在控制性详细规划编制完成之前无法办理工程建设相关规划手续,而控制性详细规划编制周期过长,不满足项目进度需求。

    通过预制舱方案,解决了因控制性规划编制导致的周期过长的问题。安全可靠,占地节省。

相关产品

  • 电网用预制舱

    快:3个月工厂生产周期,1个月现场施工周期

    小:占地面积小,较常规变电站建设占地缩小30%-70%

    精:非金属复合材料外围护体系,永久性不锈蚀

    省:标准化设计,工厂化加工,装配式建设,使整站综合投资节省5%-10%

    活:积木模块化结构
