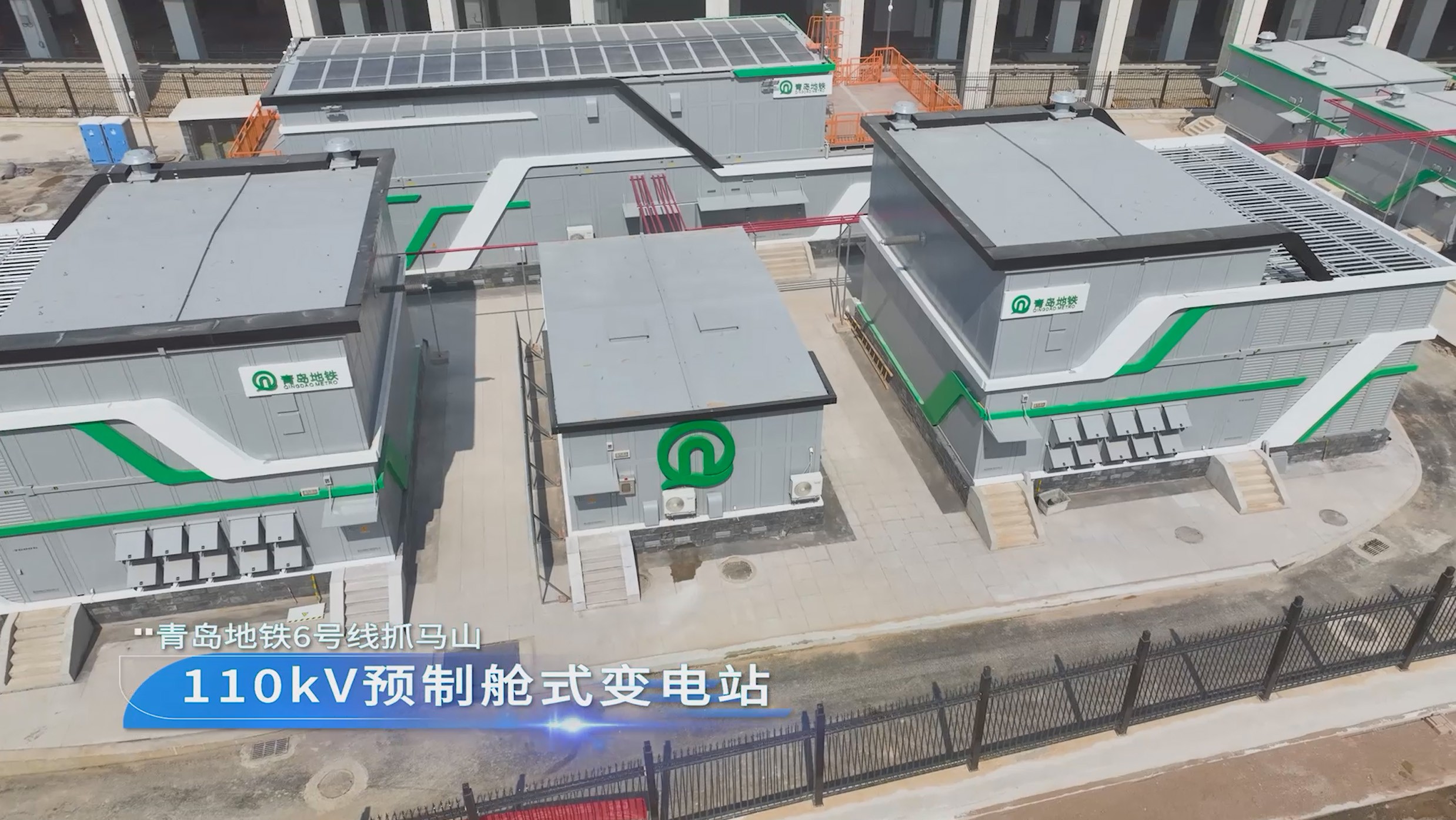

青岛地铁6号线抓马山110kV预制舱式变电站
-
项目时间
2023年
-
项目简介

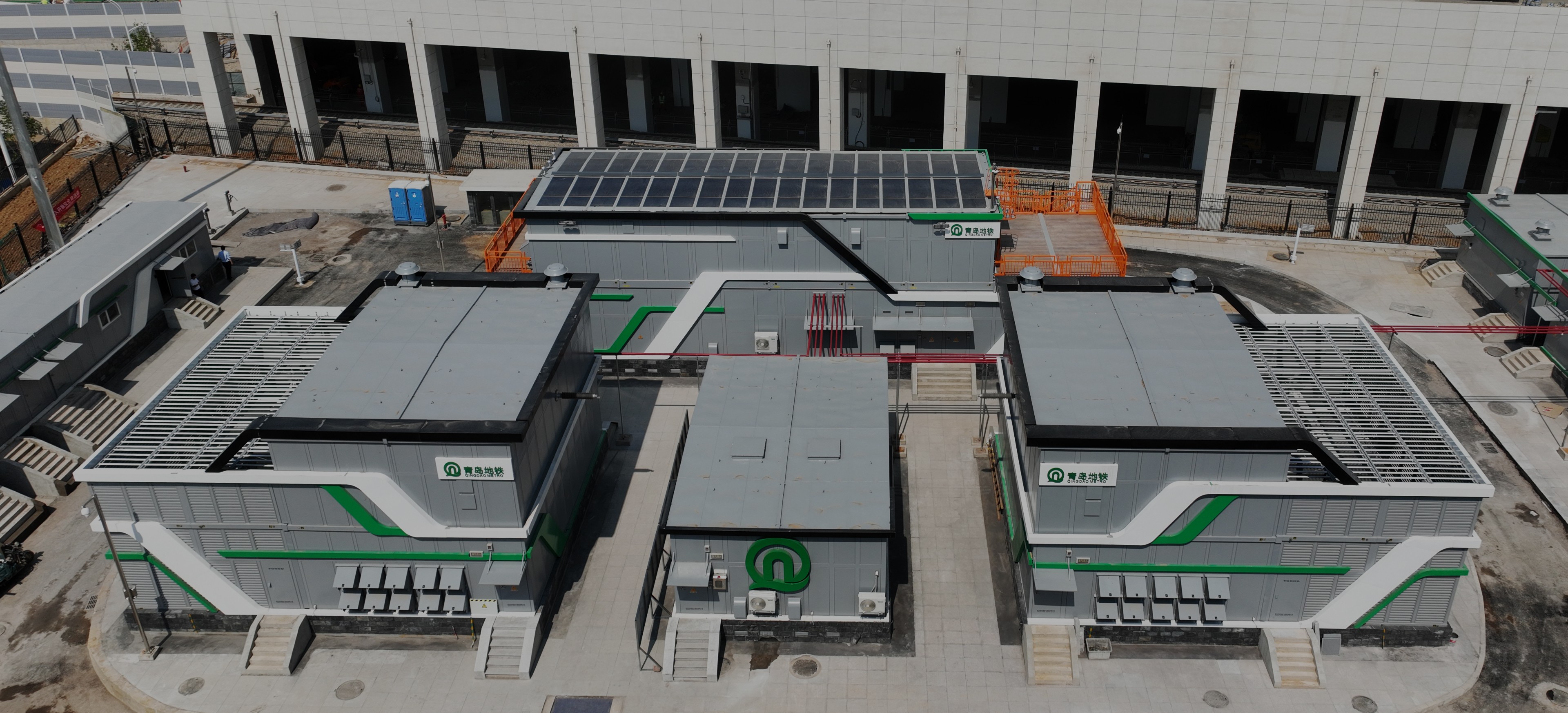

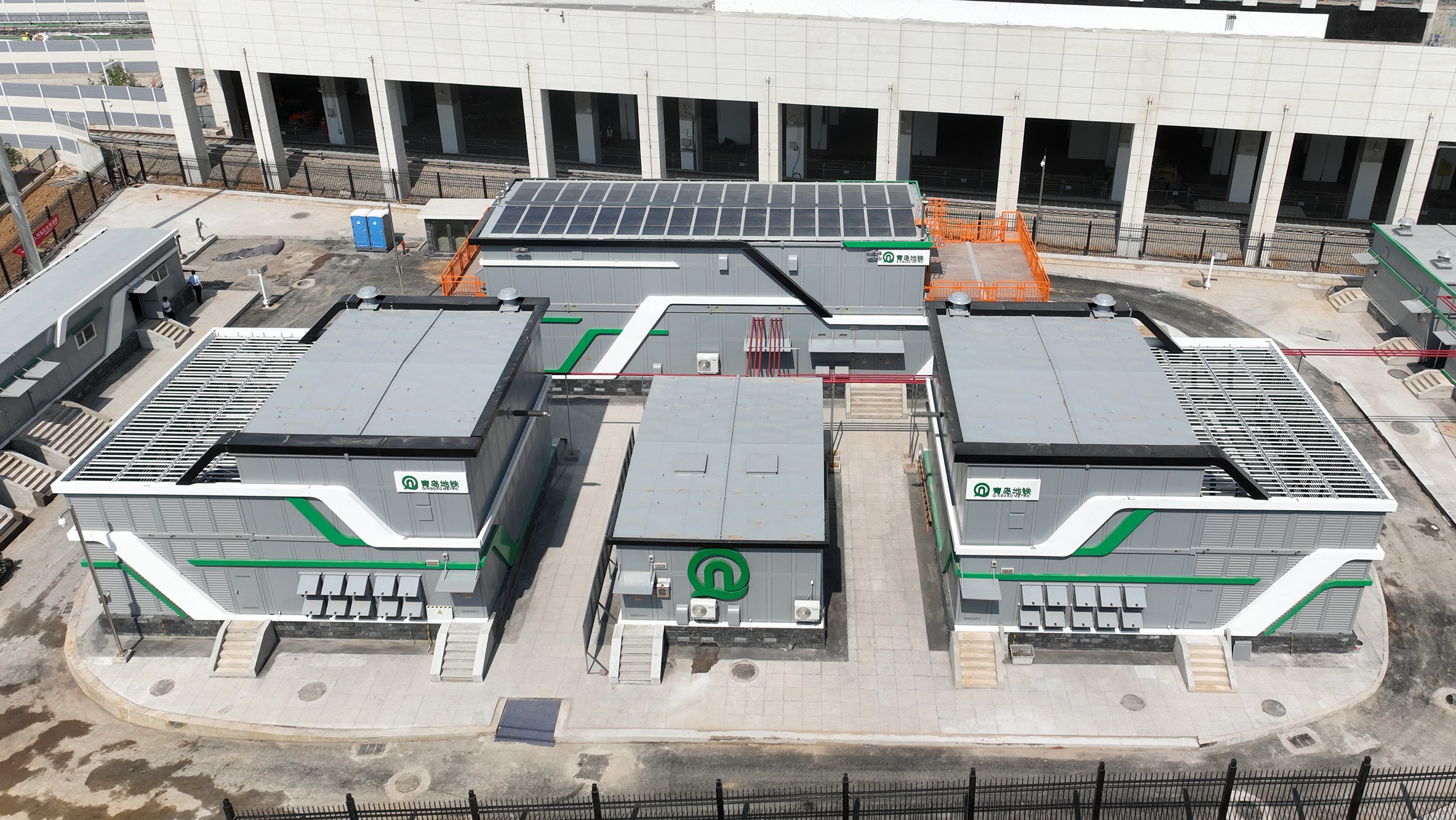

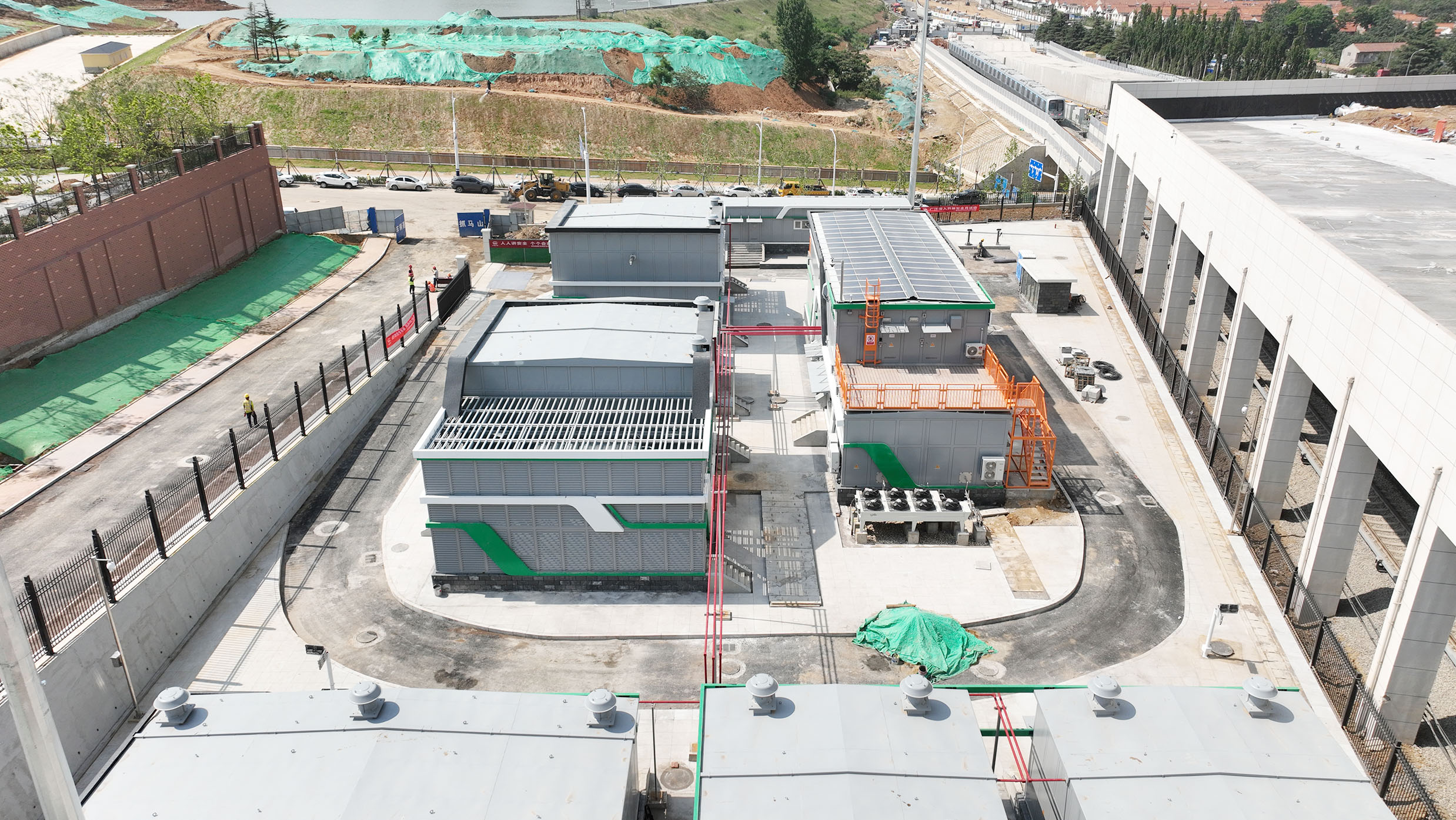

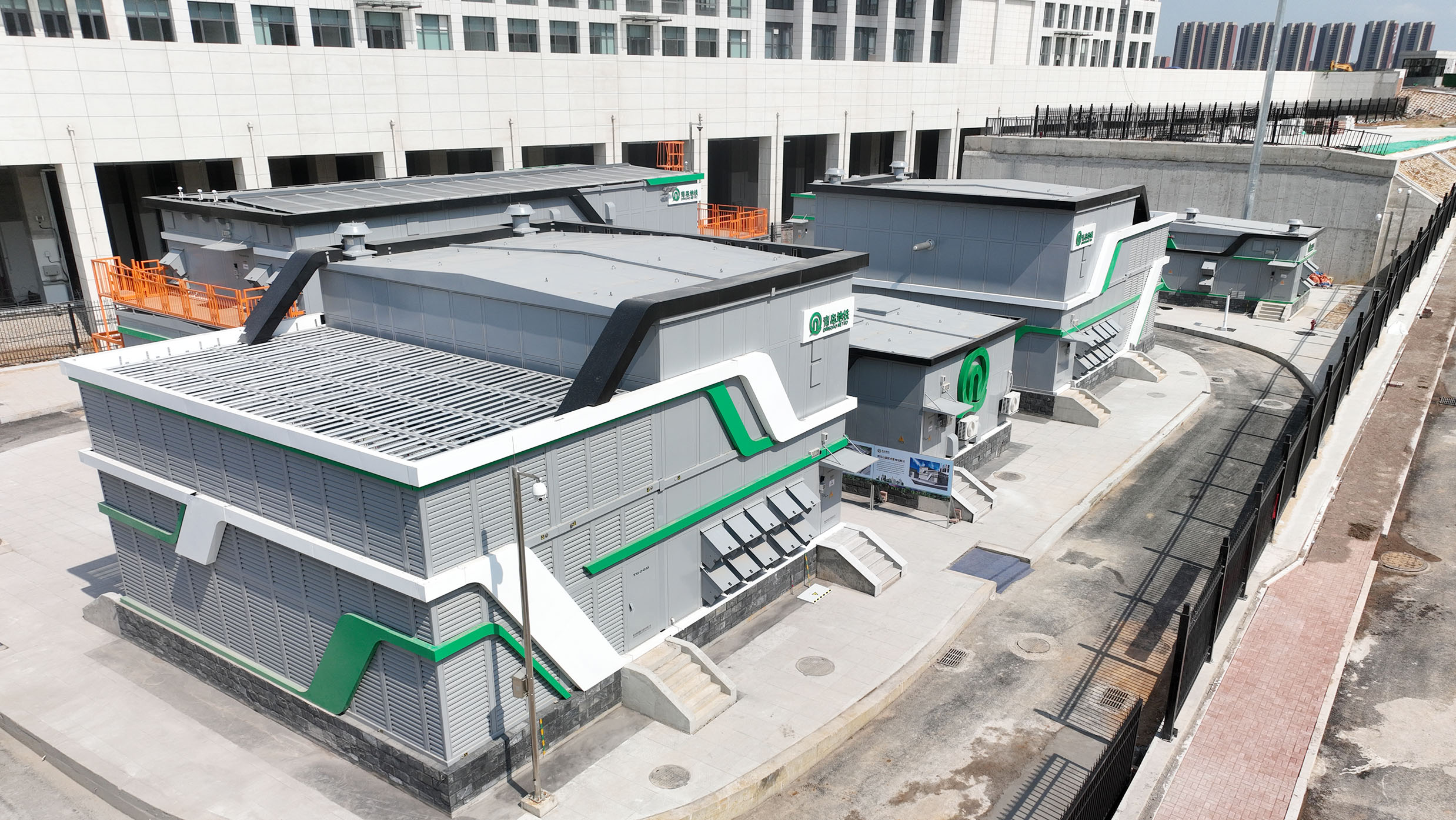

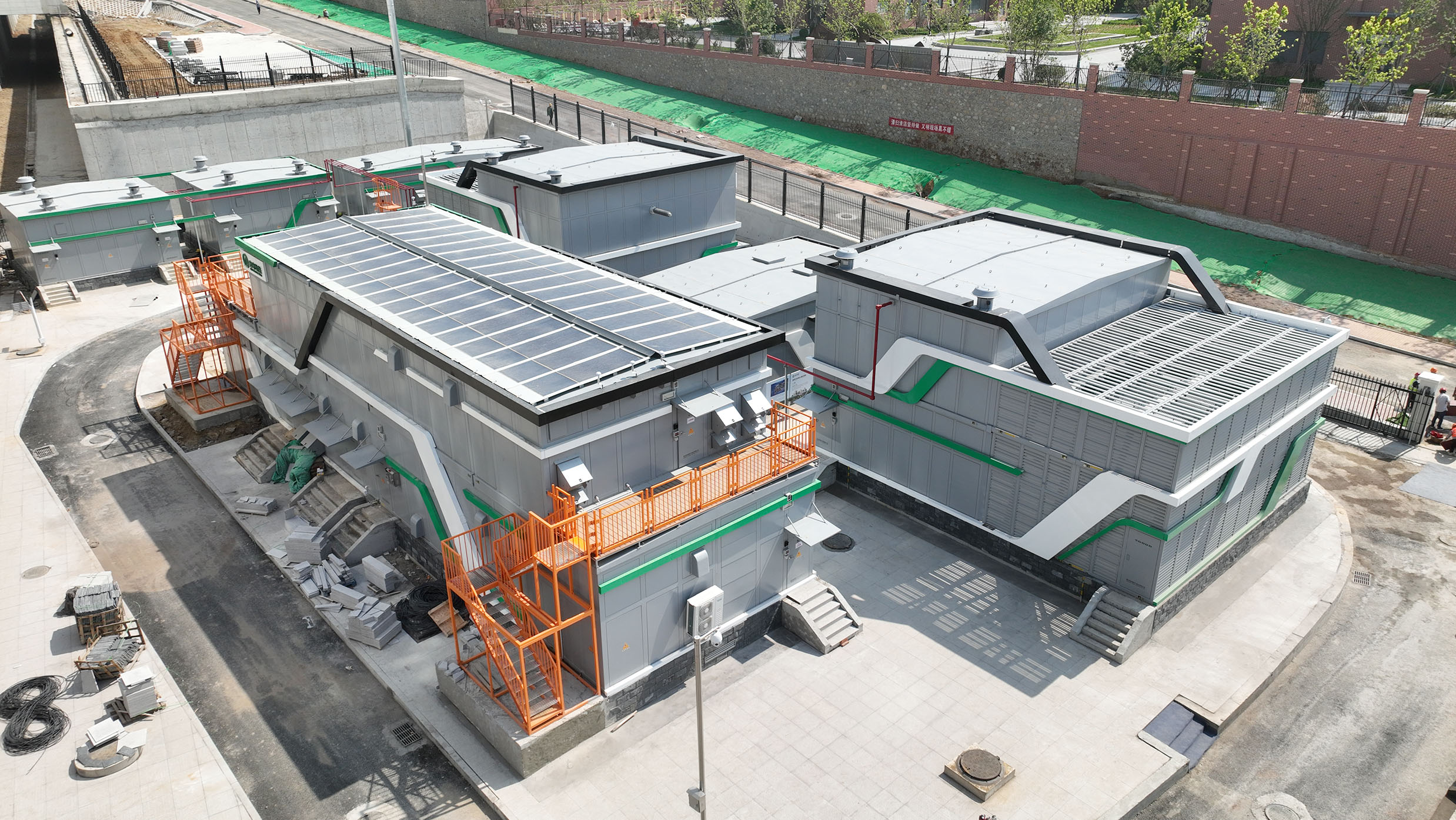

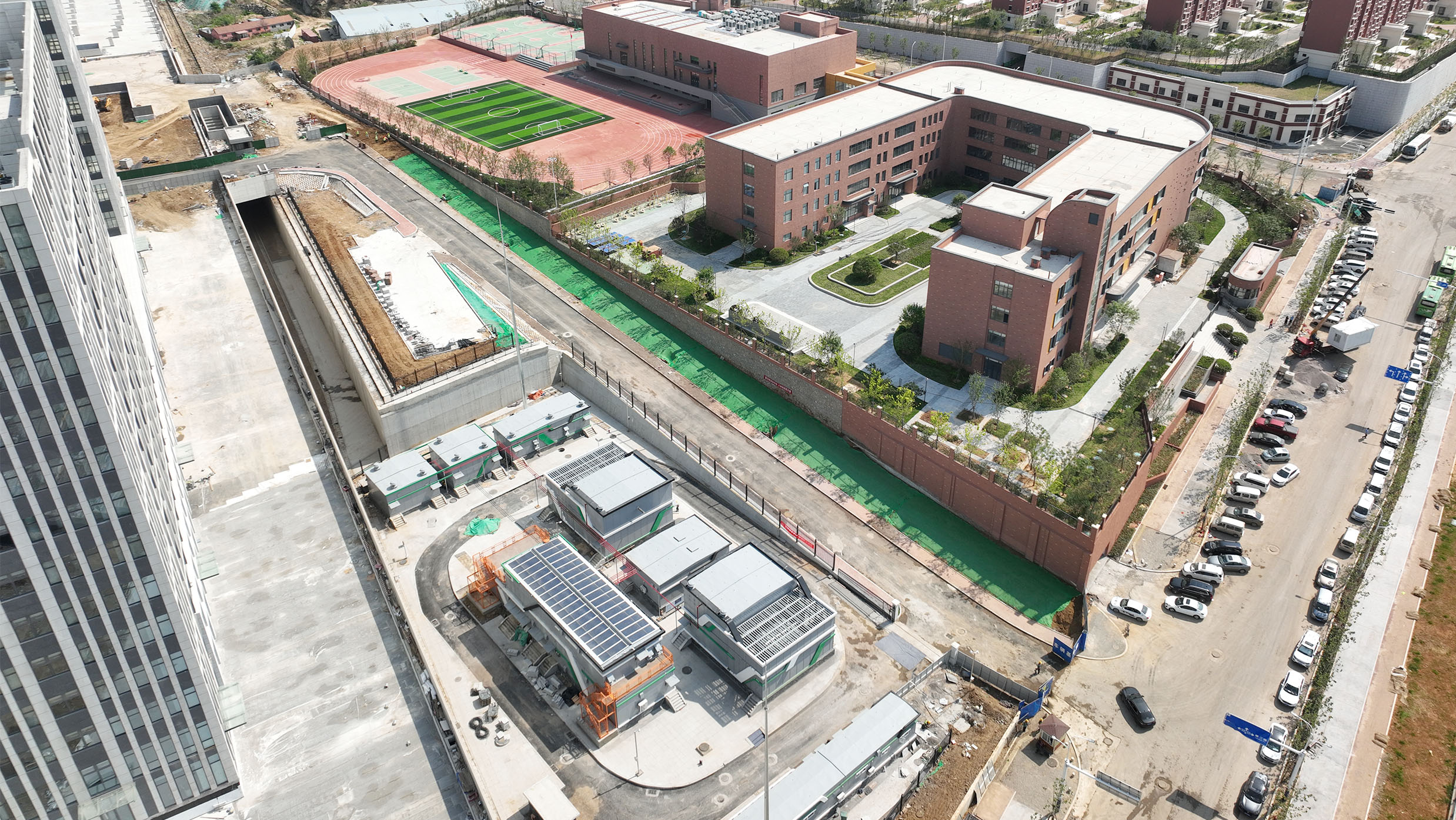

抓马山110kV主变电所位于6号线抓马山车辆基地西北角,是青岛地铁第一座地上装配式变电站,已于2023年4月26日一次性送电成功,标志着项目外电源已完成单路带电,为后续全线“电通”及开通运营奠定了坚实的基础。
该变电站采用装配式建站模式,充分利用了资源节约、环境友好、积木式搭建、小巧灵活、快速投运等技术优势,建设工期仅为传统变电站的四分之一,完全体现了装配式变电站建站周期快,占地面积小、优化环境等优点。
预装式变电站通过在工厂内进行预制,不同模块同步生产安装,工厂预制与现场土建同步进行,现场安装调试约45天,整站建设周期3-4个月。整站投资较土建模式节省12.4%。
相关产品
-
-

-
预制舱式变电站
快:3个月工厂生产周期,1个月现场施工周期
小:占地面积小,较常规变电站建设占地缩小30%-70%
精:非金属复合材料外围护体系,永久性不锈蚀
省:标准化设计,工厂化加工,装配式建设
活:积木模块化结构,可根据站址地理位置不同采取灵活的搭积木式建站模式
-
